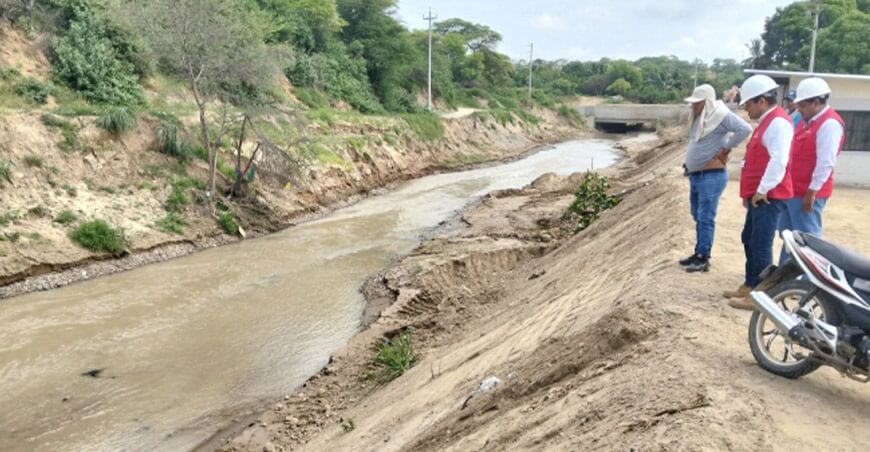

Contraloría advierte falta de verificación en recepción de obra del canal La Peña en Tumbes Perú

Tumbes: Contraloría advierte falta de verificación en recepción de obra del canal La Peña

La Contraloría General de la República alertó que el Proyecto Especial Binacional Puyango Tumbes continuó con el proceso de recepción de la obra de rehabilitación del servicio de agua para riego del canal La Peña, sin verificar su operatividad ni su conformidad con el expediente técnico.

Esta omisión podría comprometer la calidad del servicio de riego, generar costos adicionales para corregir fallas y transgredir los principios de eficiencia, eficacia y legalidad que rigen la contratación pública.

En el informe de hito de control n.° 005-2025-OCI/3414-SCC se indica que el 28 de diciembre del 2024, el contratista y supervisor informaron de la culminación de los trabajos al 100 %. Sin embargo, doce días antes la Contraloría General comunicó el informe n.° 031-2024-OCI/3414-SCC, en el que advertía la falla del sistema para operar cargas pesadas en la obra, situación adversa por la cual la entidad no se ha pronunciado.

En tal sentido, el análisis técnico de la pieza rota requería un plazo mayor al transcurrido para realizar una evaluación rigurosa que determinara con precisión la causa de la falla. No obstante, optaron por reemplazar la pieza afectada sin desarrollar un análisis detallado del problema.

Además, el supervisor emitió el certificado de conformidad 23 días después de la culminación, cuando el reglamento de contrataciones otorga cinco, y en este solo se colocó una breve descripción, un cuadro con porcentajes de partidas concluidas y otro con partidas presupuestales, recomendando que la entidad inicie el proceso de recepción.

Bajo ese contexto, el 12 de febrero la comisión de control visitó la obra y evidenció que el contratista venía ejecutando trabajos, a pesar de estar en etapa de solicitud de recepción y con estado concluida. Sumado a ello, se constató que el sistema nuevamente falló en su operación, lo que generó la rotura de un engranaje y por tal la caída de una compuerta, hecho advertido en el informe n.° 001-2025-OCI/3414-SCC, del cual tampoco se ha tenido respuesta por la entidad.

Esta situación evidencia que la obra fue concluida sin cumplirse con el objetivo principal del proyecto, el cual era asegurar el correcto funcionamiento de las cuatro compuertas, tanto para la acumulación de agua y su derivación al canal, como para permitir el flujo libre ante el incremento del nivel del río.

Por ello, el comité de recepción debió advertir que la obra no estaba realmente finalizada. Contrariamente, y a pesar de las fallas del sistema de cargas pesadas, se inició el proceso de recepción, lo que compromete la funcionalidad, sostenibilidad y cumplimiento de los fines públicos.

El informe con periodo de evaluación del 25 al 31 de marzo del 2025 fue comunicado al director del Proyecto Especial Binacional Puyango Tumbes.





Sobre Agro Perú

AGROPERÚ INFORMA, abre un nuevo surco de esperanza para lograr la reivindicación del campesino y promover el desarrollo a partir del agro, con base en principios e ideales con los que ha sido forjado este equipo humano que la lidera y que tiene en sus manos la responsabilidad de trabajar creativamente para revertir la actual situación en la que se encuentra el sector prioritario de la economía nacional, a través de propuestas basadas en nuestra realidad nacional, con el compromiso de mantener la independencia, pluralidad de opiniones, los niveles de calidad y objetividad en el tratamiento de las información.

Compruebe también

El agro peruano enfrenta el desafío de innovar para mantener su competitividad global

El agro peruano enfrenta el desafío de innovar para mantener su competitividad global

Aunque las agroexportaciones peruanas mantienen una tendencia positiva, el verdadero desafío será sostener ese crecimiento en un entorno cada vez más competitivo e impactado por la variabilidad climática

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *
