La Contraloría General de la República ha identificado un perjuicio económico de S/7 178 437 al Gobierno Regional de Arequipa debido a la pérdida de tuberías adquiridas para el proyecto de irrigación del río Arma. Estas tuberías no fueron instaladas ni sometidas a pruebas de calidad y, en la actualidad, se encuentran dañadas en el campamento del proyecto, ubicado en la provincia de Condesuyos.
El Informe de Auditoría de Cumplimiento n.° 054-2023-2-5334-AC, detalló que en setiembre del 2019 el Gobierno Regional de Arequipa (GRA) suscribió el contrato de adquisición e instalación de la tubería perfilada de PVC que incluía suministros y accesorios para la obra de mejoramiento y ampliación de la frontera agrícola de la subcuenca del río Arma, primera etapa, por un monto de S/7 556 250.
Según el cronograma, la entrega e instalación de 3750 metros lineales de tubería estaba prevista en cinco armadas. Sin embargo, el contratista no cumplió con los plazos, lo que generó el máximo de penalidad por S/755 625, que no fue aplicada por el GRA. Asimismo, se dio conformidad y se pagó S/6 422 812 por los bienes sin cumplir con instalar ni realizar pruebas hasta la puesta en funcionamiento.

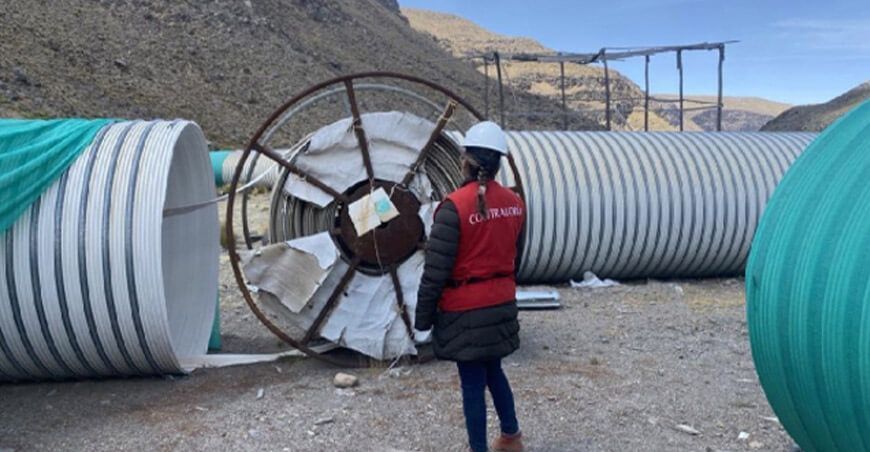

La comisión de control verificó que a la fecha de emisión del informe (13 de diciembre de 2023) existe una parte de la tubería instalada sin verificaciones de calidad que incluían pruebas hidráulicas, conformidad de bienes y de funcionamiento. Asimismo, hay material que no ha sido colocada y se encuentra dañada en el campamento del proyecto.
En los hechos ocurridos durante el período del 5 de junio de 2019 al 31 de diciembre de 2022, se identificó la presunta responsabilidad civil en tres exfuncionarios y exservidores de la anterior gestión regional (2019-2022).
El informe, elaborado por el Órgano de Control Institucional (OCI) del GRA fue notificado al Gobernador regional y recomienda a la Procuraduría Pública de la Contraloría General de la República adoptar las acciones civiles en contra de los presuntos responsables.
