Apurímac Paralización y deficiencias en la construcción de la obra de riego en Coyllurqui

Apurímac: Paralización y deficiencias en la construcción de la obra de riego en Coyllurqui

La Contraloría General de la República ha identificado que la obra de riego en las comunidades de Chiscahuaylla y Chuyllullo, ubicada en el distrito de Coyllurqui, provincia de Cotabambas, región de Apurímac, se encuentra paralizada y presenta deficiencias en su construcción, afectando así su calidad y vida útil.

La ejecución de esta obra, a cargo de la Municipalidad Distrital de Coyllurqui, cuenta con un presupuesto actualizado de S/5 212 654. Su propósito es proporcionar una infraestructura de riego adecuada para beneficiar a 150 productores dedicados a la actividad agropecuaria. La situación actual compromete el cumplimiento de este objetivo y sus potenciales beneficios para la comunidad.

En el Informe de Acción de Oficio Posterior n.° 29274-2023-CG/GRAP-AOP se precisa que el 25 de noviembre del 2019, la entidad contrató a una empresa para la ejecución de obra, la cual inició el 18 de diciembre del mismo año y su conclusión estaba prevista para el 14 de agosto del 2020. Posteriormente, se aprobaron ampliaciones de plazo y modificaciones presupuestales lo que hizo que la obra quede paralizada desde el 14 de setiembre del 2021 con un avance físico de 53.15 %.

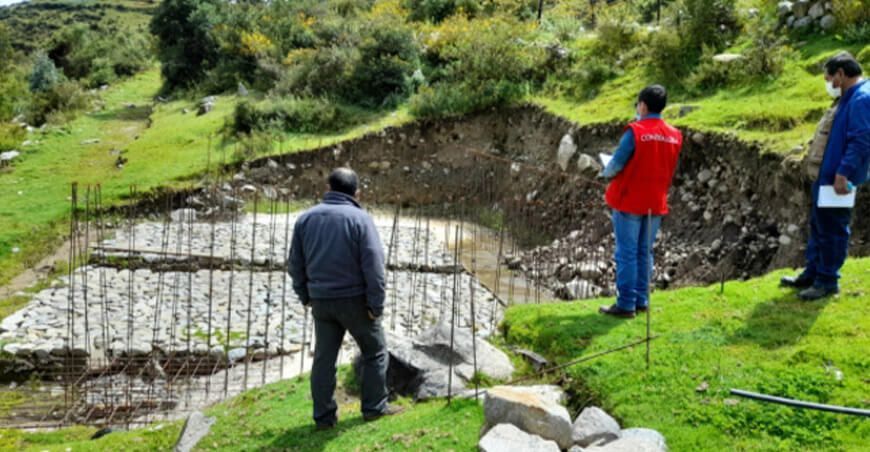

En ese sentido, el 6 de abril del 2022, la comisión de control verificó in situ el estado situacional de la obra y advirtió que la construcción de los reservorios de Pajwairo, Chuyllullo, Huancanapata y K’uichi se encuentra abandonada.

Asimismo, se evidenció que la infraestructura presenta sus cimientos sobre suelo orgánico contraviniendo lo establecido en el Reglamento Nacional de Edificaciones; así también, se hallaron fisuras en los muros de reservorios y estructuras de concreto, material de acero expuesto a la intemperie en proceso de oxidación y junta sin su sellado respectivo.

También se constató la paralización de la obra por más de dos años generando perjuicio a los beneficiarios y perjudicando el eficiente uso del presupuesto, a causa de que el contratista paralizó la obra el 14 de setiembre del 2021 y la entidad declaró la nulidad del contrato el 20 de setiembre del 2022. A la fecha, no se evidenciaron actuados posteriores para su ejecución.

El informe de control fue notificado al titular de la entidad para atender o superar los hechos con indicio de irregularidad, y de ser el caso, disponer el deslinde de responsabilidades que correspondan.

Sobre Agro Perú

AGROPERÚ INFORMA, abre un nuevo surco de esperanza para lograr la reivindicación del campesino y promover el desarrollo a partir del agro, con base en principios e ideales con los que ha sido forjado este equipo humano que la lidera y que tiene en sus manos la responsabilidad de trabajar creativamente para revertir la actual situación en la que se encuentra el sector prioritario de la economía nacional, a través de propuestas basadas en nuestra realidad nacional, con el compromiso de mantener la independencia, pluralidad de opiniones, los niveles de calidad y objetividad en el tratamiento de las información.

Compruebe también

INIA deposita 71 cultivares peruanos en la Bóveda Global de Semillas de Svalbard

¡Por la seguridad alimentaria mundial! INIA deposita 71 cultivares peruanos en la Bóveda Global de Semillas de Svalbard

Semillas de quinua, kiwicha, ají y tomate serán conservadas en Noruega para proteger la biodiversidad agrícola y contribuir a la alimentación de las futuras generaciones

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *
